新庁舎建設工事に係る今後のスケジュール及び進捗状況のお知らせについて

2021年10月5日

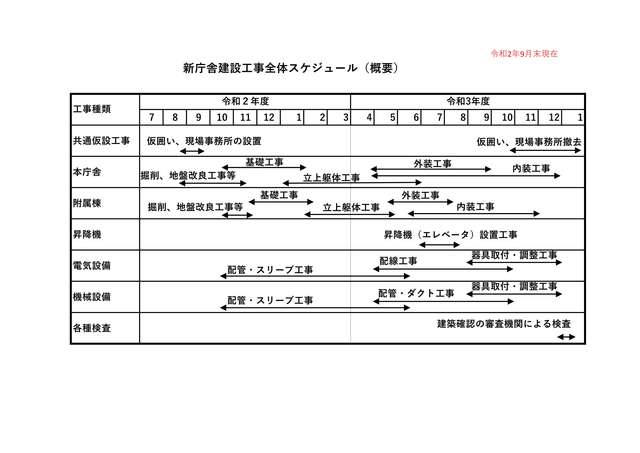

 新庁舎建設工事全体スケジュール(概要)

8/25(火)に開催した起工式後、本格的な現場工事に着手いたしました。

新庁舎建設工事に係る全体スケジュールを、以下のとおり町民の皆様へお知らせいたします。

 拡大版はこちらから スケジュール.pdf(228KB)

※本スケジュールはあくまでも目安になります。

  実際の工程は諸事情によりずれ込むことがあります。

  外構工事や移転等のスケジュールは今後、掲載いたします。

進捗状況について

令和2年8月末から各種工事を順次実施しており、当WEBサイトでも随時、.進捗状況を掲載しております。

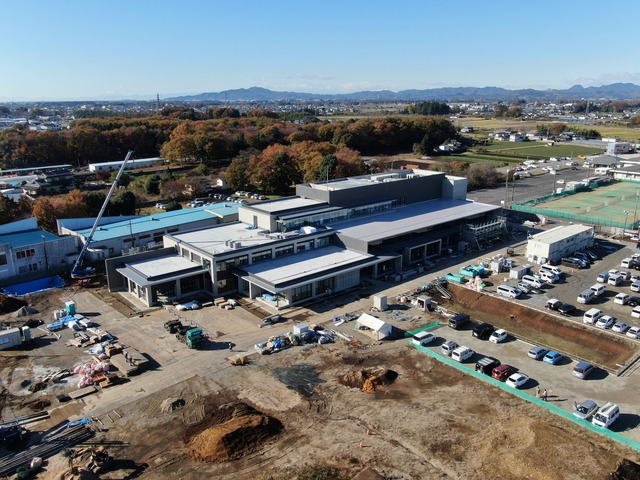

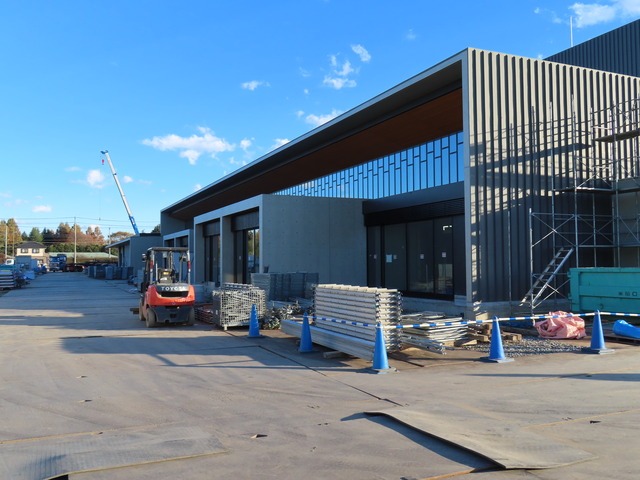

8月現在

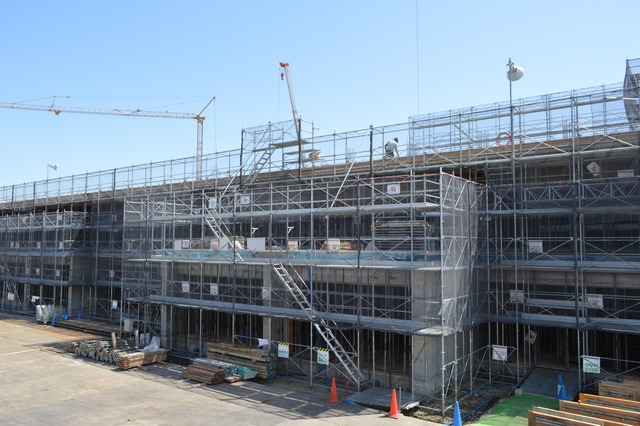

ドローン撮影写真

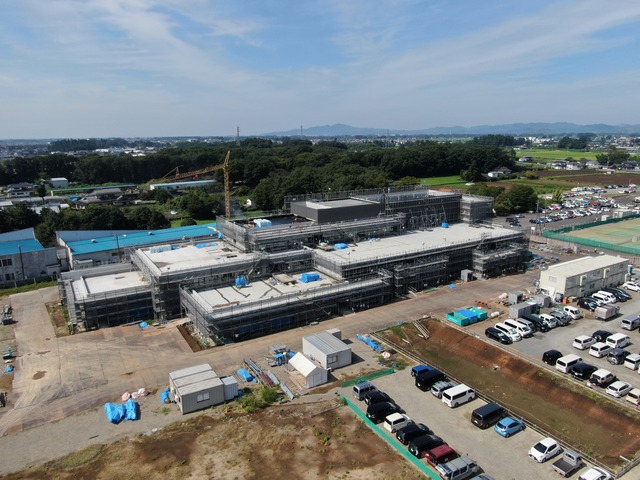

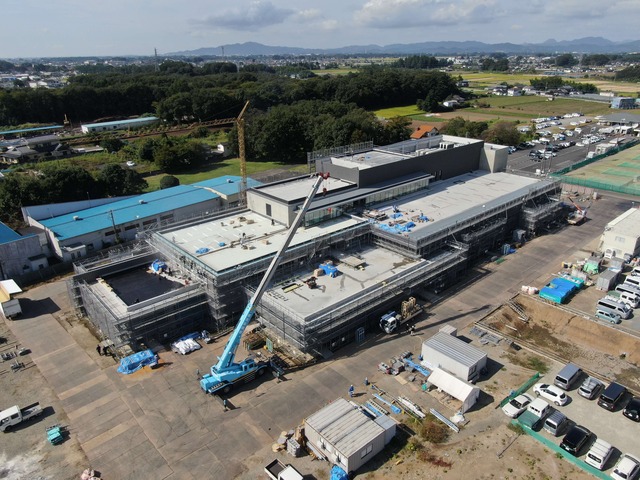

令和3年7月29日ドローン写真
敷地北東方向より施工者撮影

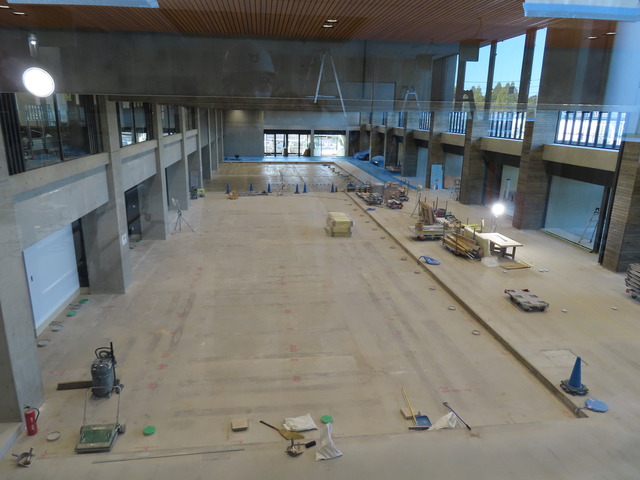

正面入口

北側のメイン出入口になります。全面にガラスが貼られ透明感のあるフロアとなる予定です。

奥に見えるのは総合案内になります。専任の職員が配置され各窓口へのご案内をさせて頂くこととなります。

 0826 3階.JPG

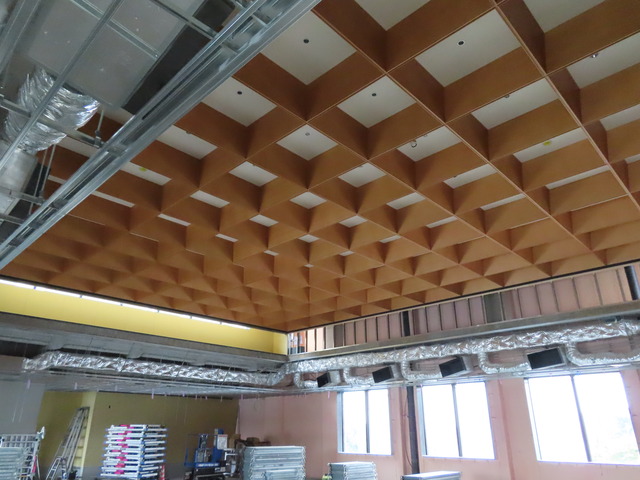

3階議場前廊下

最上階である3階の議場付近の廊下になります。北側が全面がガラス張りとなっており、開放感があります。

 0804窓 .JPG

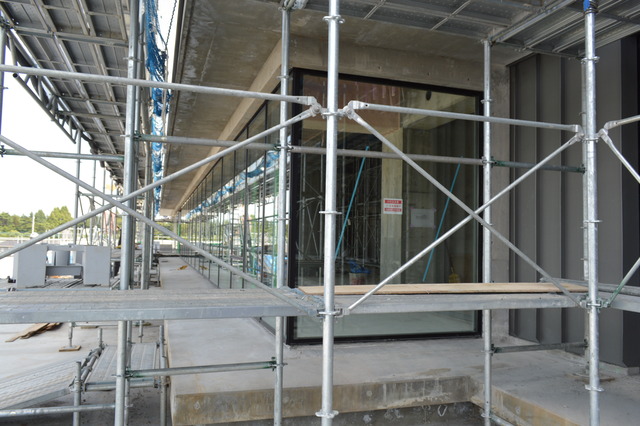

建具の取付

写真は1階北側の上部のものになります。

窓口エリアは1.5 層程度の天井高を確保し、全体を一望できる開放的で見通しの良いものとなっております。

7月現在

ドローン撮影写真

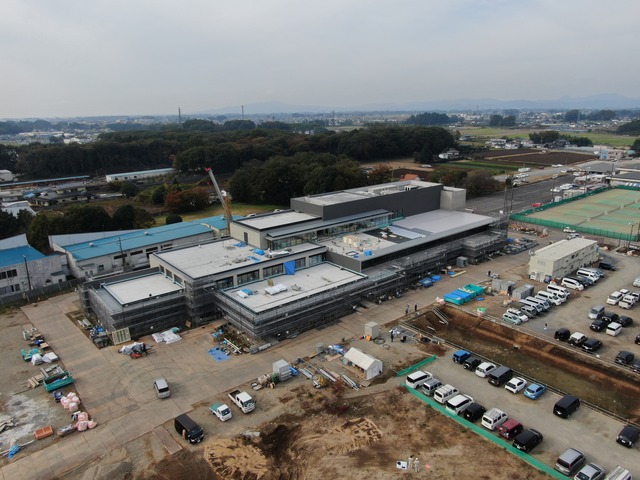

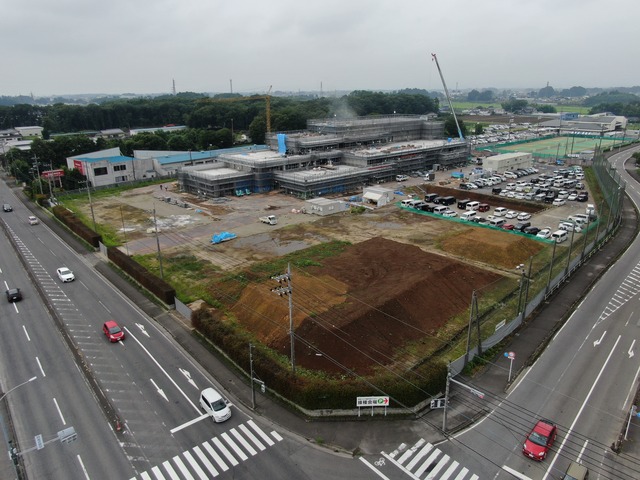

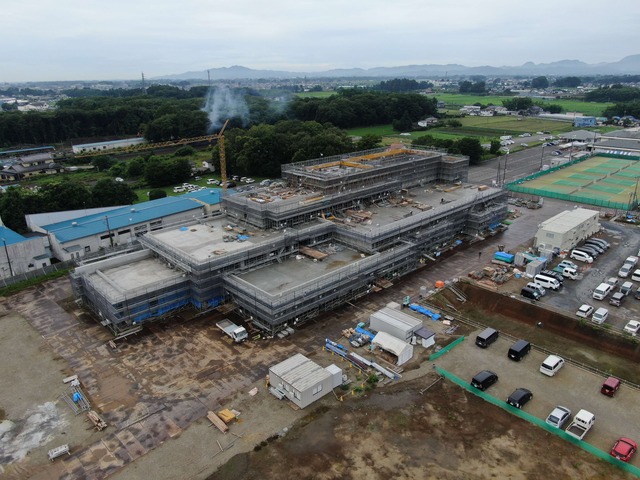

令和3年7月6日ドローン写真

敷地北東方向より施工者撮影

内装工事の進捗

各箇所順調に進捗しております。

3点ほど写真を掲載いたします。

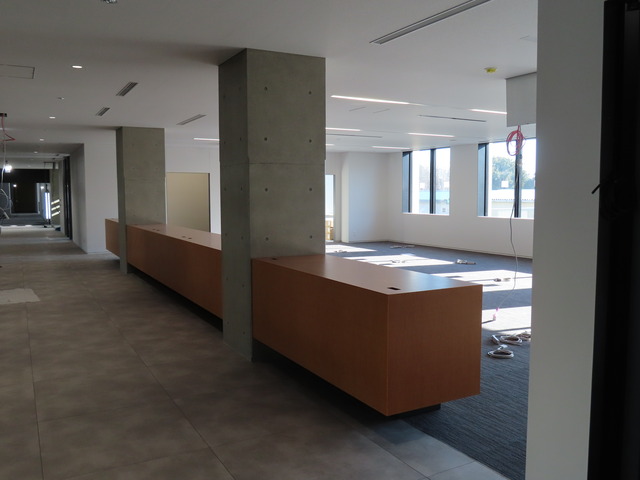

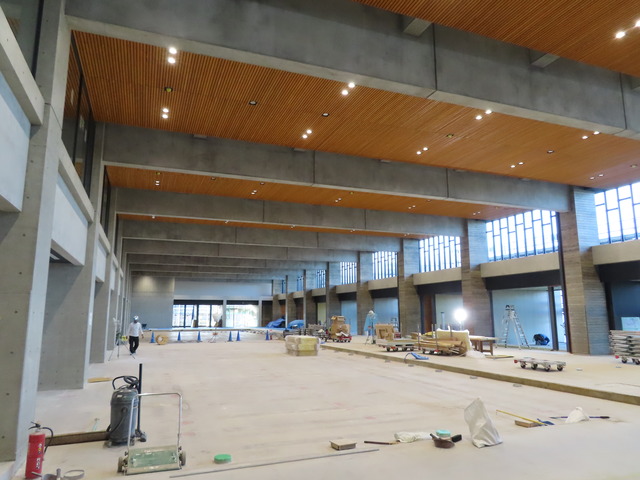

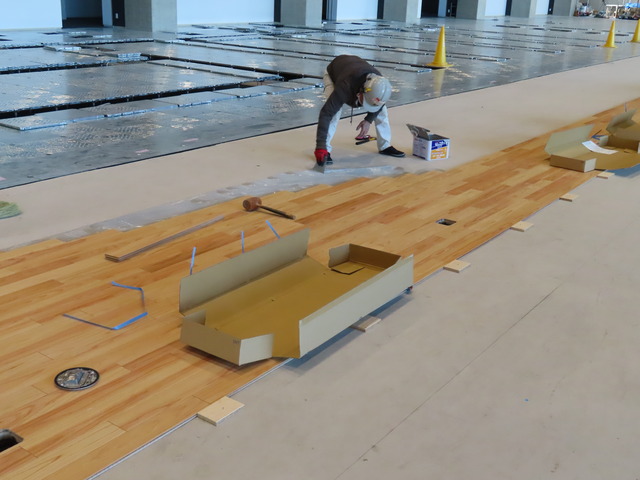

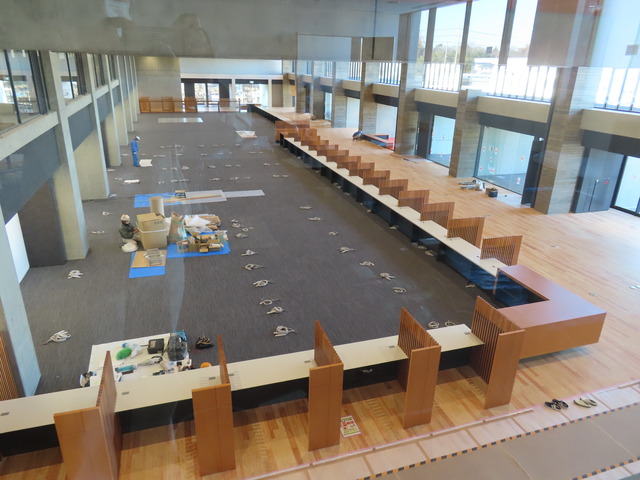

1階町民ロビー

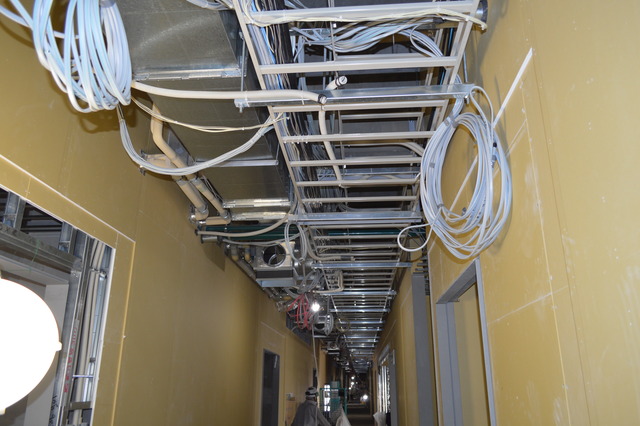

廊下(天井内配線)

2階休憩室

昇降機の設置

エレベーターの取付工事が始まりました。

エレベーターはストレッチャーにも対応した規格で庁舎の中央に配置されます。

6月現在

1階窓口

荷重を支えるために用いる仮設構造物(支保工)が設置されています。

開庁後には各窓口がカウンター形式で町民の皆様をお迎えいたします。

東西方向に窓口が並んでおりますので開放感があります。

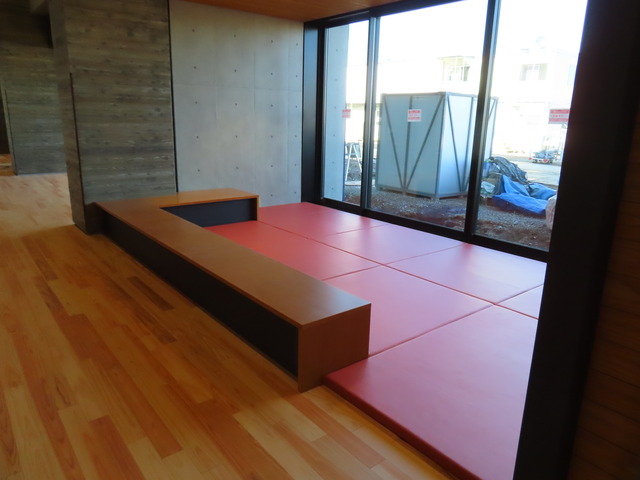

相談室

相談者のプライバシーに配慮した個室スペースを整備しております。

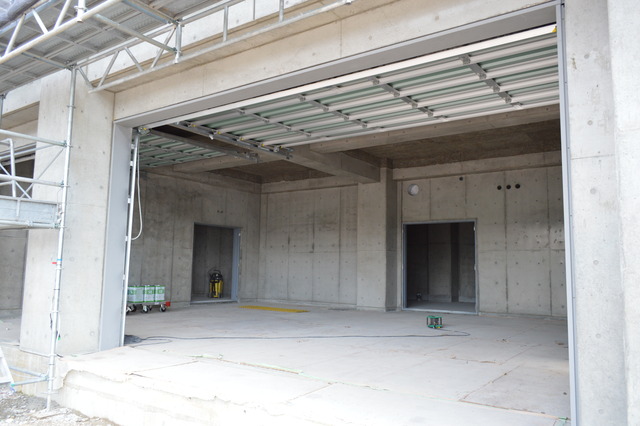

附属棟車庫

町営バス等を格納する車庫になります。

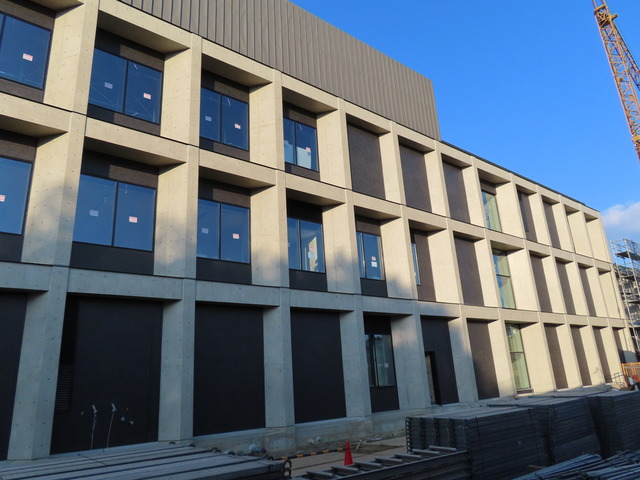

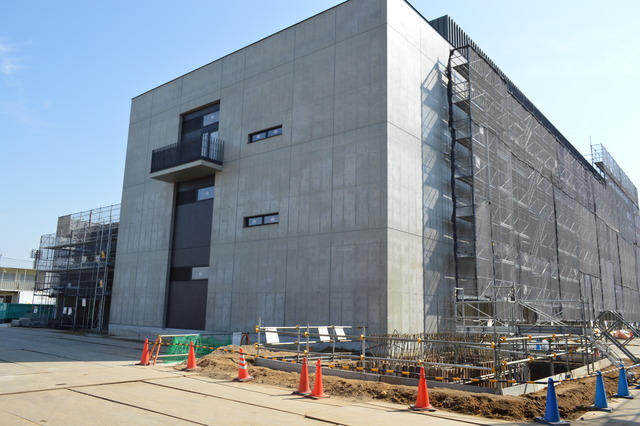

外装工事にも着手し、形になってきました。

5月現在

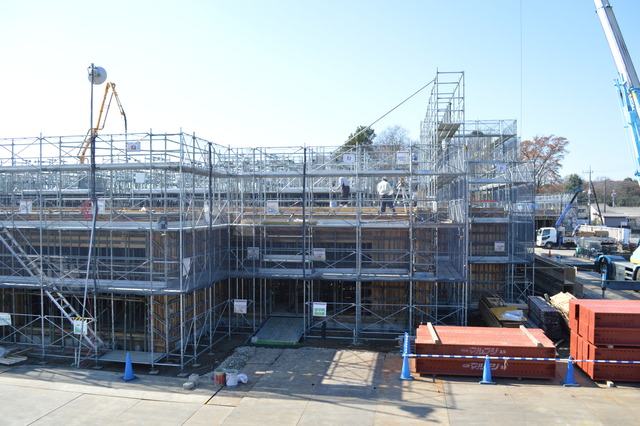

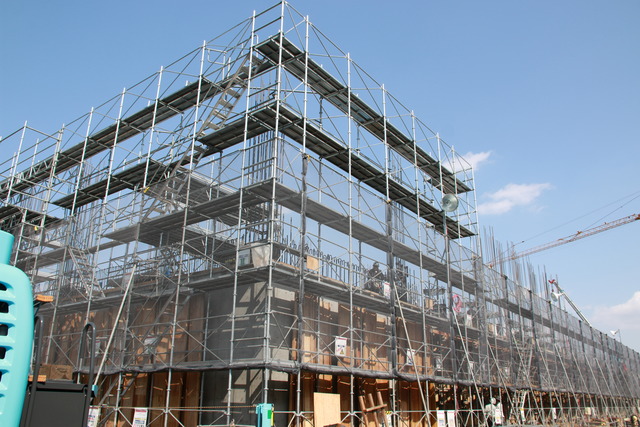

3階立上躯体工事

3階部分にかけて配筋工事等の各種工事を行っております。高さもかなりのものになってきました

4月現在

プレストレスト・コンクリート(PC)工法 4月上旬~

1階の執務室から待合コーナーにかけて、見通しがよく案内性の高い計画とするため、プレストレスト・コンクリート工法により柱のないワンルーム空間を造ります。

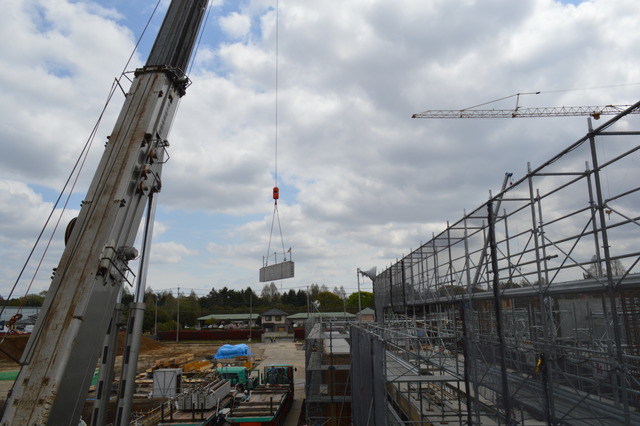

ラフテレーンクレーン

(200t)

PC工法は、工場で巨大な梁を製造し、現場に搬入します。相当な重量となるため超大型のクレーンで施工します。

大きすぎて公道走行ができないため、現場で組み立てます。

3月現在

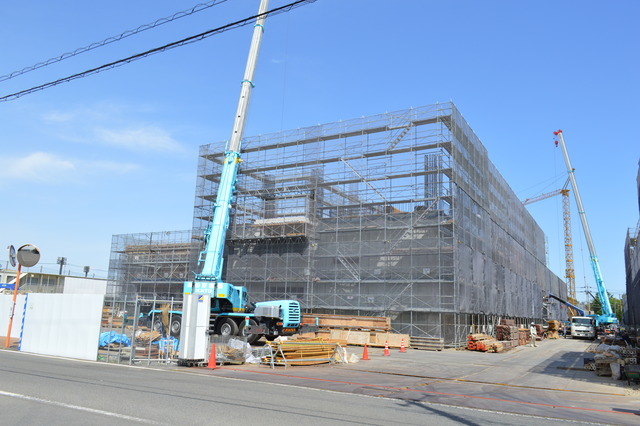

 2階立上躯体工事

足場も徐々に高くなり、2階部分にかけて配筋工事等の各種工事を行っております。

2月現在

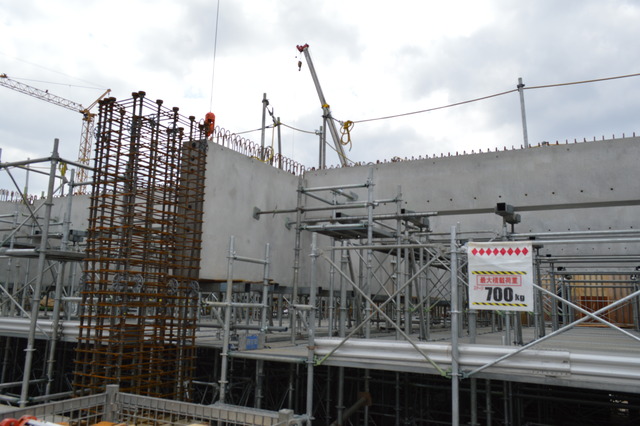

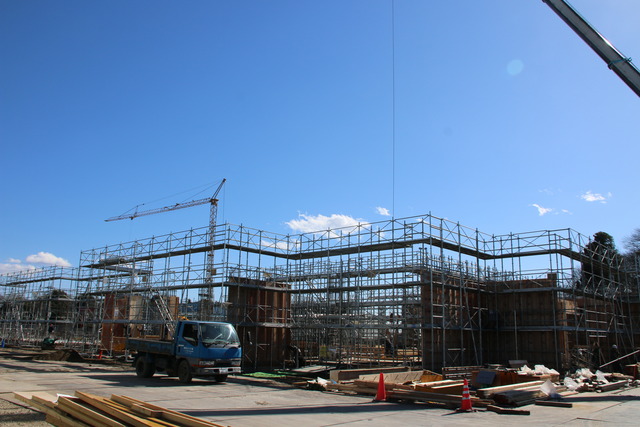

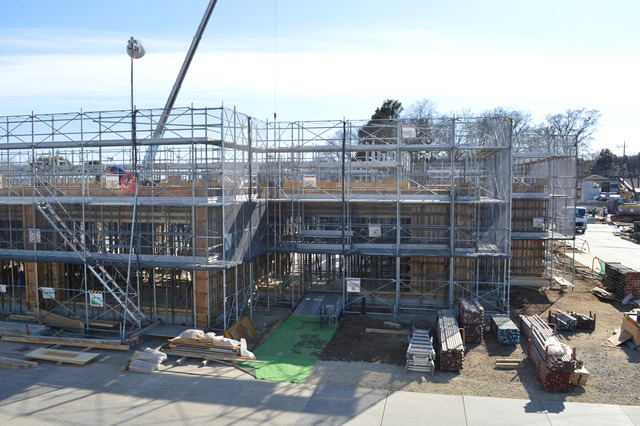

 1階立上躯体工事 2月上旬~

 躯体(建築物の構造体)の工事です。写真奥に見えるジブクレーン等を使って作業していきます。

1月現在

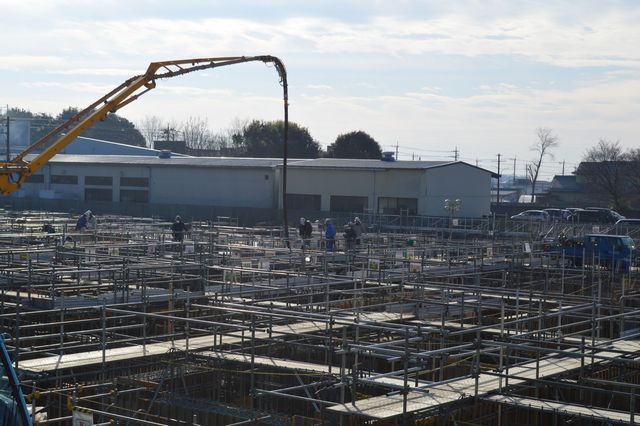

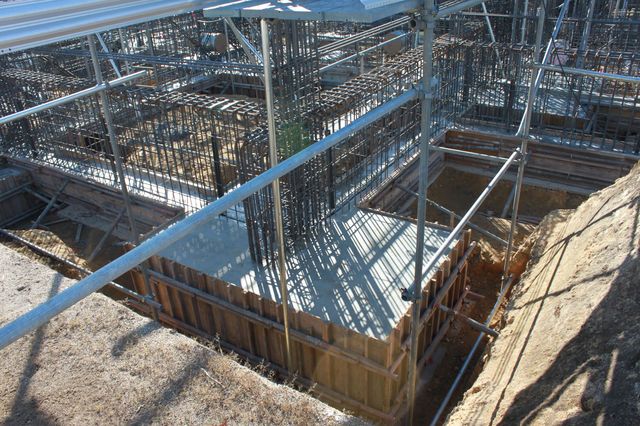

基礎工事(コンクリート打設)12月初め~

配筋した場所を型枠で囲み、コンクリートポンプ車によりコンクリートを打設します。

 基礎工事12月初め~

上記のコンクリート打設により、型枠内にコンクリートで充填されます。

養生後、上部の配筋を型枠で囲み、同様の作業を行い、段階的に上部に移っていきます。

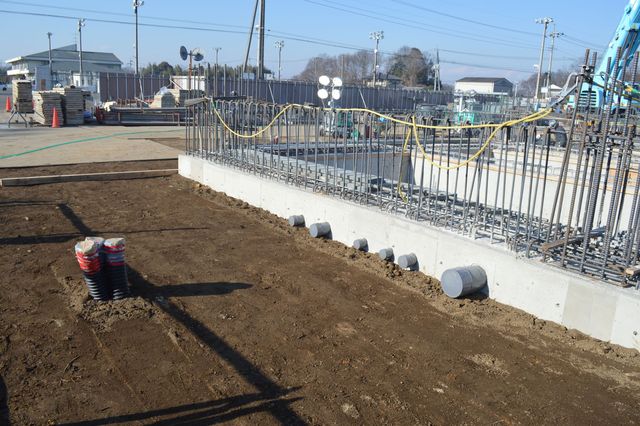

スリーブ工事(施工後)12月初め~

建築物内の給排水、電話線等の配管、配線のルートを予め想定し、コンクリートを流す際に、

空の配管を通しておくことで事前にスペースを確保します。

11月現在

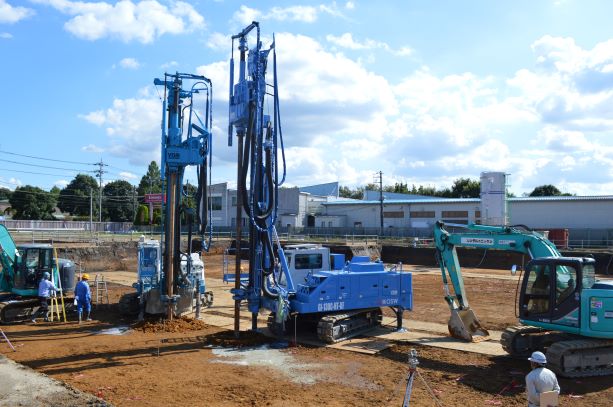

地盤改良工事(柱状改良工法) 9月下旬~11月初め

中央の重機により現地の土とセメントを撹拌して地盤内に柱状の構造体を築造し、

建築物を支えます。

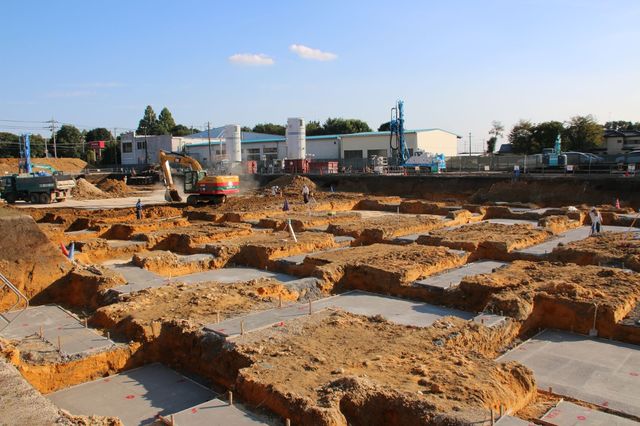

捨てコンクリート工事 10月末~11月上旬

地盤改良工事を行った箇所の上部に無筋でコンクリートを打設します。

基礎や型枠の墨出し、型枠・鉄筋の受け台として設けるものです。

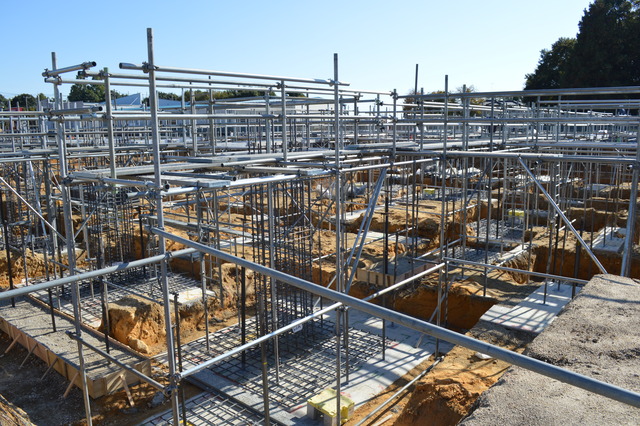

配筋工事 (11月初め~)

基礎工事の鉄筋の工事です。上記捨てコンクリートの上部に配筋していきます。

工事の概要や写真について、施工者の東武・佐藤特定建設工事共同企業体の親会社である

東武建設株式会社のホームページでも掲載しております。

以下のURLから確認ができます。

壬生町新庁舎 工事全景写真
https://www.tobukensetsu.co.jp/news/31/

壬生町新庁舎工事概要
https://www.tobukensetsu.co.jp/news/30/

 工事の際、近隣の皆様には、大型車両の往来、資材の搬入・搬出等でご迷惑をおかけしますが、ご理解とご協力をお願いいたします。

また、新型コロナウィルス感染拡大防止を含め、安全管理を徹底して参ります。

現況は以上ですが、町民の皆様にはこれからも随時工事の進捗状況をお知らせして参ります。
